Suivez le chantier de restauration du château.

Après des décennies d’absence de travaux sur le château, Dampierre entre dans une période de campagne de travaux attendue par tous.

Considéré comme le plus grand chantier privé de France, la restauration engagée va permettre de sauvegarder ce patrimoine chargé d’un passé historique d’une richesse incroyable dans l’histoire de la Vallée de Chevreuse comme dans l’Histoire de France..

A partir de 2020 les entreprises spécialisées vont intervenir sous la maitrise d’œuvre de M. Christophe BOTTINEAU, Architecte en chef des monuments historiques, pour conserver le bâti.

Accompagné d’un guide conférencier et protégé d’un casque sur votre tête venez découvrir ce chantier en gravissant l’échafaudage au plus près de l’œuvre et des compagnons.

Toutes les semaines découvrez l’avancement des travaux sur cette page et suivez l’actualité du chantier sur nos réseaux sociaux.

Un décor à préserver



Les chantiers de restauration réservent quelquefois des surprises, qu’elles soient bonnes ou mauvaises!

Dans le cas présent la restauration de la charpente dans la partie centrale de l’édifice ne peut être menée sans que le décor de la galerie du château soit protégé et consolidé. En effet ce décor a été apposé sur le plâtre et lattis directement fixé sur les bois de charpente au XIXème siècle. Cette charpente doit être restauré après près de 200 années d’existence. Cette intervention devient délicate avec ce décor apposé dessous. Un étaiement a donc été mis en place pour soutenir l’œuvre et des restaurateurs de peinture sont en cours d’expertise pour pré-consolider les fresques et décors fragiles des plafonds de la grande galerie. Un travail minutieux méritant une grande maîtrise de technicité dans les règles de l’art pour que cette application ne soit pas irréversible et réponde à l’objectif de sauvegarde des œuvres d’Hyppolite Flandrin.

Les charpentiers à pied d'oeuvre




A l’opposé du bâtiment, sur l’Aile Occidentale, les charpentiers reprennent plus lourdement la charpente. Les bois largement abîmés par des incendies successifs sont fragilisés et l’intervention est plus délicate. La conservation des bois anciens est privilégiée mais les sinistres passés ne laissent que peu de choix pour remplacer les bois. Les bois des fermes après avoir été démontés sont remplacés, consolidés ou retaillés pour retrouver aujourd’hui leur place. Lent travail où le savoir faire des charpentiers doit être mis en oeuvre pour cette opération délicate dans l’embarras des étaiements. Les assemblages des bois doivent être identiques la précision est de rigueur! Bravo à nos compagnons !

La couverture a commencé




Les couvreurs sont arrivés !

Maintenant que la charpente est largement restaurée, les couvreurs après avoir cloués le voligeage ont attaqué la couverture en ardoise. La pose aux clous de cuivre des ardoises se fait dans les règles de l’art. Panachage des largeurs d’ardoises, découpe à la demande, autant de coup de marteau pour tailler, découper et clouer les ardoises pour réaliser la couverture. Au préalable les plombiers couvreurs ont façonné les chéneaux et autres éléments d’étanchéité indispensable à la sauvegarde longue du château !

Reconnaître les bois








Les charpentiers sont arrivés !

Après avoir repéré l’état sanitaire de tous les bois de charpente, relevé pièce à pièce, le squelette de bois a été enregistré sur le logiciel qui permet de dresser le constat de vétusté des bois, de calculer les volumes de bois nécessaires et permet aux compagnons de suivre ensuite l’avancement de la fabrication des entraits, chevrons, pannes,… selon ce plan établi par les compagnons et validé par l’architecte en chef des monuments historiques. Les compagnons charpentiers évoluent avec les nouvelles technologies. Même si le trait est toujours maîtrisé, l’outil informatique permet d’optimiser certaines tâches pour mieux comprendre l’état sanitaire et les restaurations à effectuer sur chaque pièce de bois.

Les douves sans eau


Au pied du château, dans les douves asséchées un chantier est mené pendant que la charpente et les maçonneries de la bâtisse se refont une beauté. Il s’agit de la restauration des murs des douves avec leur confortement sur le périmètre du château. La vase extraite, les compagnons ont pu installer les échafaudages pour travailler hors la boue, en sécurité et réaliser le renforcement des murs soutenant la plateforme castrale comme les parterres.

C’est ainsi que toutes les pierres de bordure ont été retirées les maçonneries de moellons seront reprises soient en confortement, soit en démolition pour les parties les plus fragilisées. Les joints sont dégradés, les injections de mortier pourront être réalisées avant un rejointoiement général. Une fois terminée cette opération verra le retour des pierres de couronnement nettoyées par brossage.

Toilettage

Les restaurateurs de pierre, comme les maçons et tailleurs de pierre, sont entrés en action ! L’encrassement des pierres par la pollution, le développement des lichens et mousses sur les pierres du château posé au fond de cette vallée humide nécessite un nettoyage avant un traitement de la pierre. Le micro sablage préconisé est appliqué avec toutes les précautions pour que l’épiderme ne soit pas atteint mais que l’efficacité de ce nettoyage soit assuré. Un haut niveau de technicité est demandé au technicien en charge de cette opération pour ne pas détruire la pierre. Le savoir faire et l’expérience des compagnons est toujours exigé ! En parallèle et en accompagnement les joints en plâtre sont nettoyés pour à l’issue être reconstitué à la chaux.

Grand ménage

Avant que la charpente soit restaurée les opérations complémentaires sont nécessaires, notamment le nettoyage de l’accumulation des gravois entre les bois, accumulation de quelques siècles!

Poussières, vieilles ardoises, carcasses de pigeons, sont soigneusement retirés pour que les charpentiers puissent travailler dans des conditions d’hygiène optimales et puissent relever les pièces de bois à changer dans le cadre de la restauration

L'heure du constat

Les plombs déposés permettent de faire le point sur les bois des lucarnes. Les plus anciennes, d’origine, conservent des dispositions en bois moulurés sur lesquelles les plombs ont été façonnés et posés. Pour les lucarnes posées depuis le XVII° un tout autre dispositif ! L’habillage en plomb reprend les moulures et volutes du XVII° mais ont été posées préformées retenues par des fixations métalliques. Pendant ce temps les charpentiers sont à pied d’œuvre pour évaluer les désordres sur les bois. A découvrir prochainement !

Une mise à nue

La dépose des ardoises de la couverture du logis est aujourd’hui achevée. Le squelette de bois apparaît. Les plombs de l’épi de faîtage ont été soigneusement déposés. Les dômes des tourelles dévoilent leurs dessous, avec le voligeage jointif, généralement en peuplier posé en vert, permet d’aborder les courbes de ces structures architecturales. A ce stade les premières observations permettent d’identifier de possibles restauration. Ici la nuance de teinte des bois plus claire confirment ces reprises en intervention dans le passé. D’autres belles découvertes ont été réalisées, à découvrir prochainement!

Place aux lattis

Après près de deux semaines de travaux, les couvreurs ont enlevé l’ensemble périphérique des ardoises. Reste la couverture intérieure puisque les versants non visibles, comptent autant de surface d’ardoises avec les chiens assis pour éclairer les pièces sous combles et la verrière du grand salon.  Déjà un premier constat montre une couverture usagée reposant sur des bois (chevrons et membrons en sapin) largement remplacés au XIX° siècle. La charpente apparaît à travers les lattis et laisse voir de nombreuses pièces de bois en chêne abîmées par des incendies !

la découverture est engagée

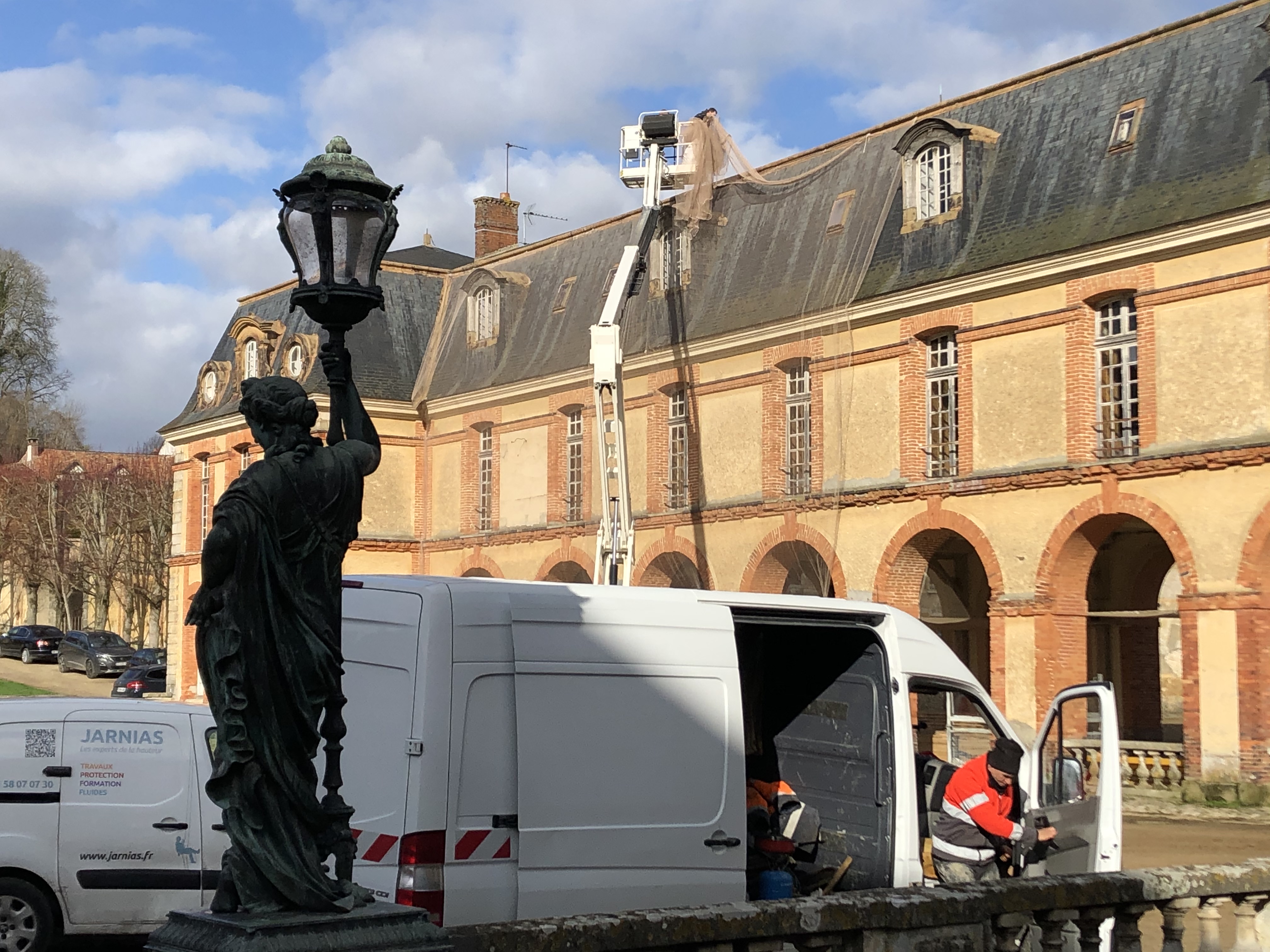

Maintenant que toutes les installations de chantier ont été posées (bungalow, sanitaires, salle de repas, salle de réunion,…) pour satisfaire aux obligations de ce chantier monumental, les entreprises commencent à intervenir sur le chantier. Premier de la liste, le couvreur. Dès ce lundi matin, la découverture commence a être opérée pour enlever les ardoises qui n’assurent plus l’étanchéité de la couverture. Cette intervention permettra ainsi de constater l’état des charpentes du comble et peut être que les différentes interventions au cours du temps permettront d’en apprendre plus sur les différentes phases de construction et de restauration du château.

du XVIIème au XIXème...

Les filets de protection sont aujourd’hui achevés d’être installés sur les échafaudages du château. Les dessins représentés sont ceux des façades du château de XVII° siècle reproduits et mis à l’échelle du bâtiment. Retrouvés dans les greniers de la ferme ces dessins de la fin du XVII° siècle sont le témoignage exceptionnel de ce qu’était le château de Jules Hardouin Mansart. Depuis, Félix Duban a modifié l’œuvre originale en apportant sa touche artistique lors de la restauration du château au XIX° siècle. Les différences notoires marquent ces deux époques. Les enduits alors beige/gris par Jules Hardouin Mansart ont été réalisés en ocre, les briques ont été aussi changées pour passer du rouge à l’orange. La restauration de Félix Duban a également concerné les décors de ces façades avec l’apport de frontons triangulaires en brique au dessus des fenêtres, la sculpture du fronton central et la pose de colonnes engagées au centre de la façade. D’autres détails ont aussi été apportés et se découvrent tous les jours par l’Architecte présent sur l’échafaudage pour finaliser son diagnostic avant travaux.

Dampierre se dévoile

Dernière étape pour la pose de l’échafaudage, la pose du filet ! indispensable à la sécurité des compagnons qui interviendront sur le chantier, la pose du filet sur ce chantier prend les couleurs du château du 17ème siècle. Les quatre façades vont ainsi être habillées de filets sérigraphiés avec des dessins inédits retrouvés dans les greniers de la ferme. Ces dessins de la fin du 17ème siècle, réalisés quelques années après la construction de l’oeuvre par Jules Hardouin-Mansard, nous montrent le château tel qu’il était avant l’intervention de Félix Duban au 19ème siècle. Etalés sur 220 mètres linéaires et 25 mètres de haut, ces dessins ont été mis à l’échelle pour faire découvrir à tous cette splendeur graphique. Ainsi habillé le château pourra être restauré à l’abri des intempéries. L’opération pour l’installation de ces filets s’achèvera d’ici quelques jours.











Sous le toit

La couverture de protection achevée, voici une vue inédite prise sous cette structure. Encore quelques ajustements pour vérifier la stabilité de l’ouvrage qui devra résister à près de 36 mois et les bâches sérigraphiées de protection pourront être posées dans les prochains jours!









La cage de fer - suite

Depuis quelques jours la charpente métallique qui supportera la toiture de protection a été posée. Aussi longues que les ailes sur arcades ces fermes ont pris place dans la largeur du bâtiment du corps de logis ! Chaque ferme pèse près d’1,8 tonnes. depuis hier les tôles sont posées sur cette charpente et permettront ainsi aux compagnons de travailler par tous les temps sans que des dégradations affectent le bâtiment!

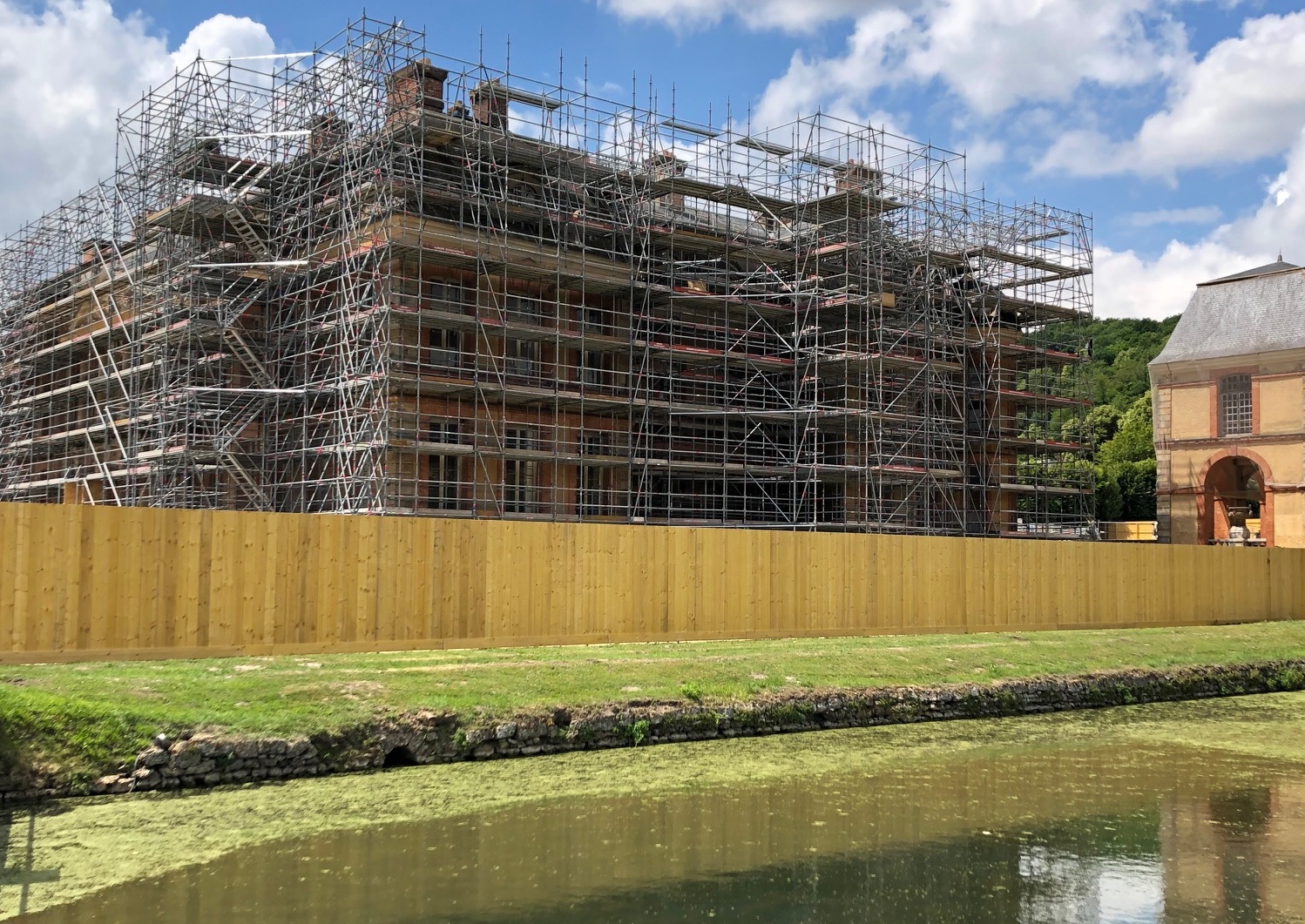

La cage de fer

Après la réalisation des trois premières façades, l’échafaudage de la façade orientale est achevée! La cage entoure maintenant le château dans sa résiller d’acier. Une fois les dernières fixations vérifiées les équipes s’attaquent à la pose du parapluie de protection, indispensable pour travailler sur la couverture et la charpente par tous les temps sans dégrader les maçonneries et les décors intérieurs du château.









Travailler les pieds au sec

Dampierre tient à la renommée de son château par son architecte Jules Hardouin-Mansart mais également par ses jardins qui ont été considérés comme les plus beaux de France. Outre la composition paysagère, la présence de l’eau a marqué les esprits des visiteurs par les nombreux bassins et jets d’eau ! L’eau est partout présente sur le Domaine de Dampierre et les nombreuses sources alimentaient fontaines, bassins et les douves. Ces douves si inhabituelles autour d’un château de la fin du XVII° siècle constituent une des originalités de Dampierre. Vestiges des anciennes constructions qui ont précédé le château actuel, les douves n’ont pas été curées depuis au moins le XIX° siècle. Pour continuer la pose des échafaudages, notamment pour la façade orientale du château il est nécessaire d’asseoir la structure métallique sur le bon sol du fond des douves. Une opération de dévasement est donc nécessaire préalablement à cette installation. Après l’obtention de toutes les autorisations administratives ce curage a débuté après avoir par une opération délicate de sortie de la faune aquatique, déversée dans les canaux du parterre de l’Ile, sous le contrôle d’écologues dûment mandatés. Les boues partent dans un centre contrôlé pour être traitées contre d’éventuelles pollutions.





La sauvegarde des espèces

Le Domaine de Dampierre est une réserve de biodiversité aux portes de Paris, par sa position au cœur de la Vallée de Chevreuse et son parc clos d’un mur de 14 kilomètres. Les nombreuses espèces y vivent en toute sérénité ! Les insectes, batraciens, oiseaux et animaux trouvent à Dampierre l’équilibre nécessaire à leur développement dans un contexte régional difficile avec l’urbanisation galopante. Fort de ce constat tous les moyens ont été mis en œuvre pour protéger les hirondelles de fenêtres. Une colonie réputée occupait les fenêtres du château. Avant leur retour de migration, des filets ont été installés sur toutes les façades et un nichoir spécialement construit à proximité permet de les accueillir sans les éloigner de leur site historique.



Reprise de l'activité sur le chantier !

Alors que le chantier a démarré dès le mois de février, le confinement COVID 19 a brusquement stoppé les entreprises du montage des échafaudages au 3/4 de la réalisation. Depuis le 14 avril une reprise progressive du chantier avec l’application des mesures pour le respect de la santé des compagnons permet de continuer le montage de la structure. Dans l’organisation du chantier la première étape de montage de l’échafaudage concerne le logis. Les ailes des Communs seront également échafaudés après des prospections structurelles complémentaires.
